Kalendarium postępu prac

Kalendarium prac w Nawrze

2025
Maj 2025

Podpisanie umowy z firmą DOLMAR na wykonanie prac związanych z porządkowaniem i zagospodarowaniem parku pałacowego wg projektu pracowni Artur Cebula Anna Kunkel Architekci.

Kwiecień 2025

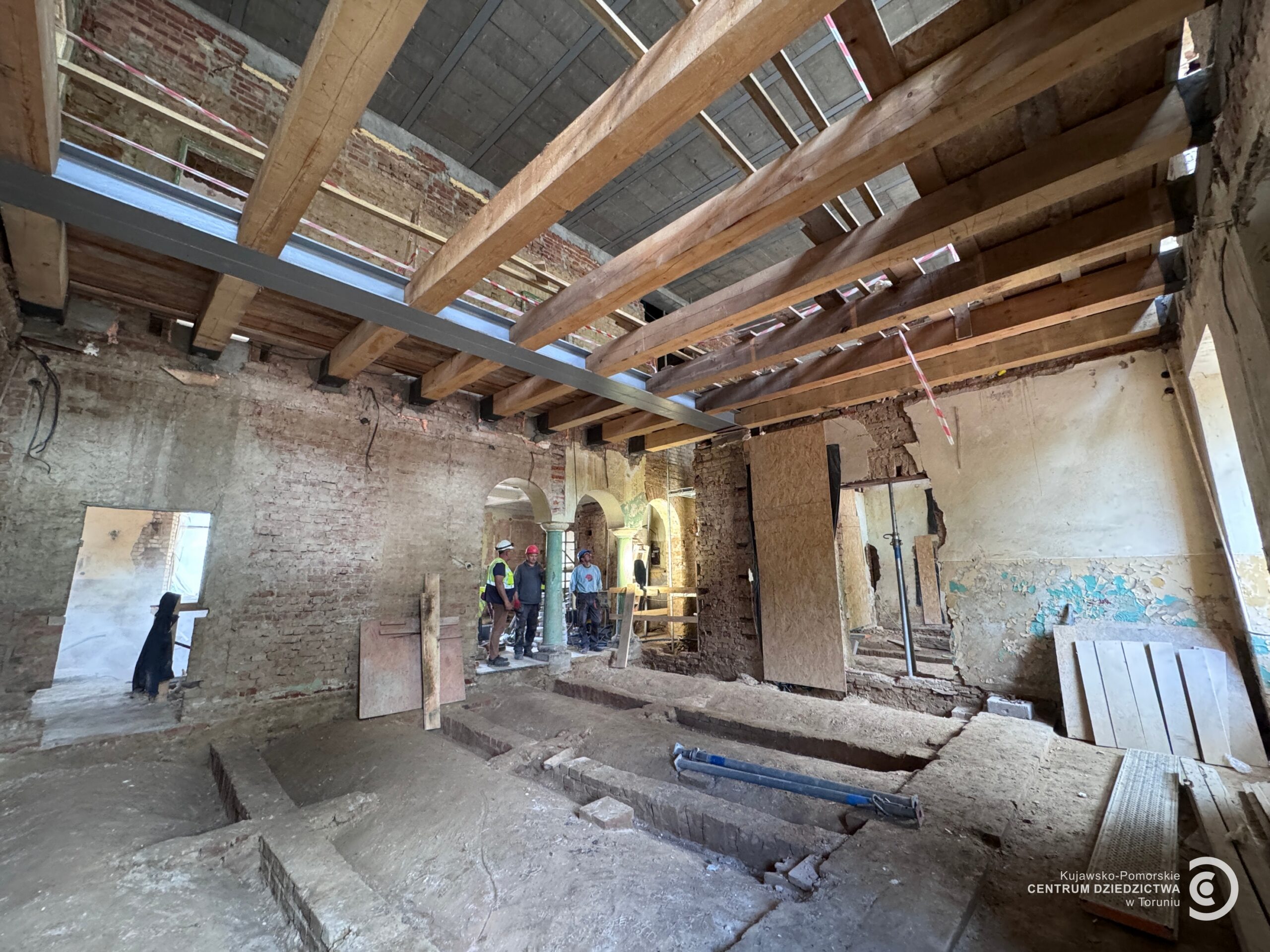

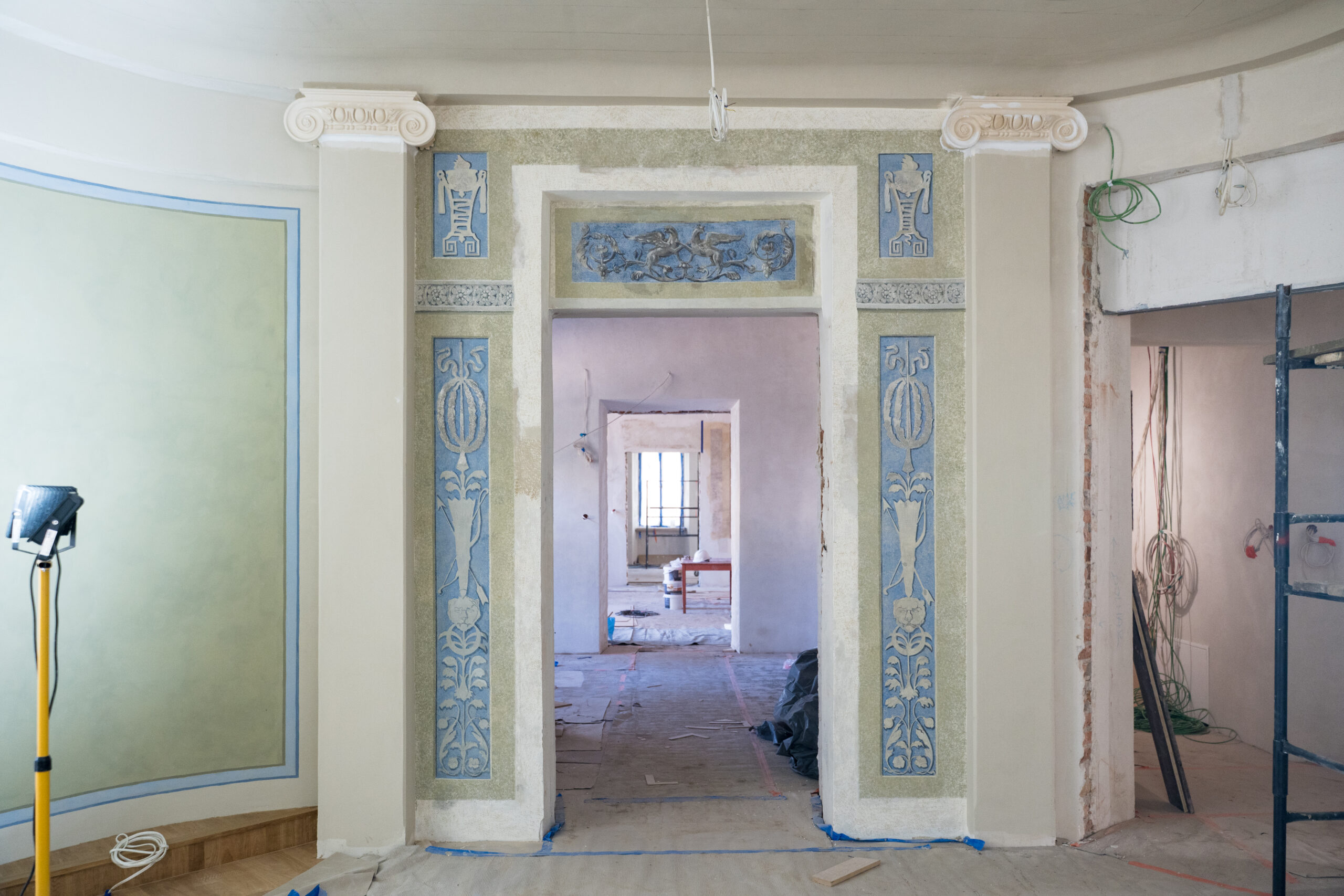

Pałac: odbudowa attyk w fasadzie frontowej, odbudowa i remont kominów. Budowa ścian na parterze, piętrze i w piwnicy. Rozbiórka części ścian i stropów na piętrze, montaż nowych stropów. Przywracanie otworów drzwiowych w oryginalnych miejscach. Odkrywki konserwatorskie. Oficyna wschodnia: Rozbiórki ścian i podłóg, montaż instalacji, budowa ścian wewnętrznych. Oficyna zachodnia: Zmiany…Read More

Marzec 2025

Pałac: odbudowa attyk w fasadzie frontowej. Budowa ścian na parterze. Rozbiórka zabezpieczeń okiennych. Wzmacnianie fundamentów. Eksploracja podziemia.  Odkrywki konserwatorskie. Oficyna wschodnia: porządkowanie przestrzeni. Prace na dachu. Pierwsze wyburzenia i demontaże we wnętrzach. Oficyna zachodnia: skuwanie płytek. Prace porządkowe. Przygotowanie wnętrz pod położenie instalacji. Dom Zarządcy: fundamenty i zbrojenia. Szklarnia i…Read More

Luty 2025

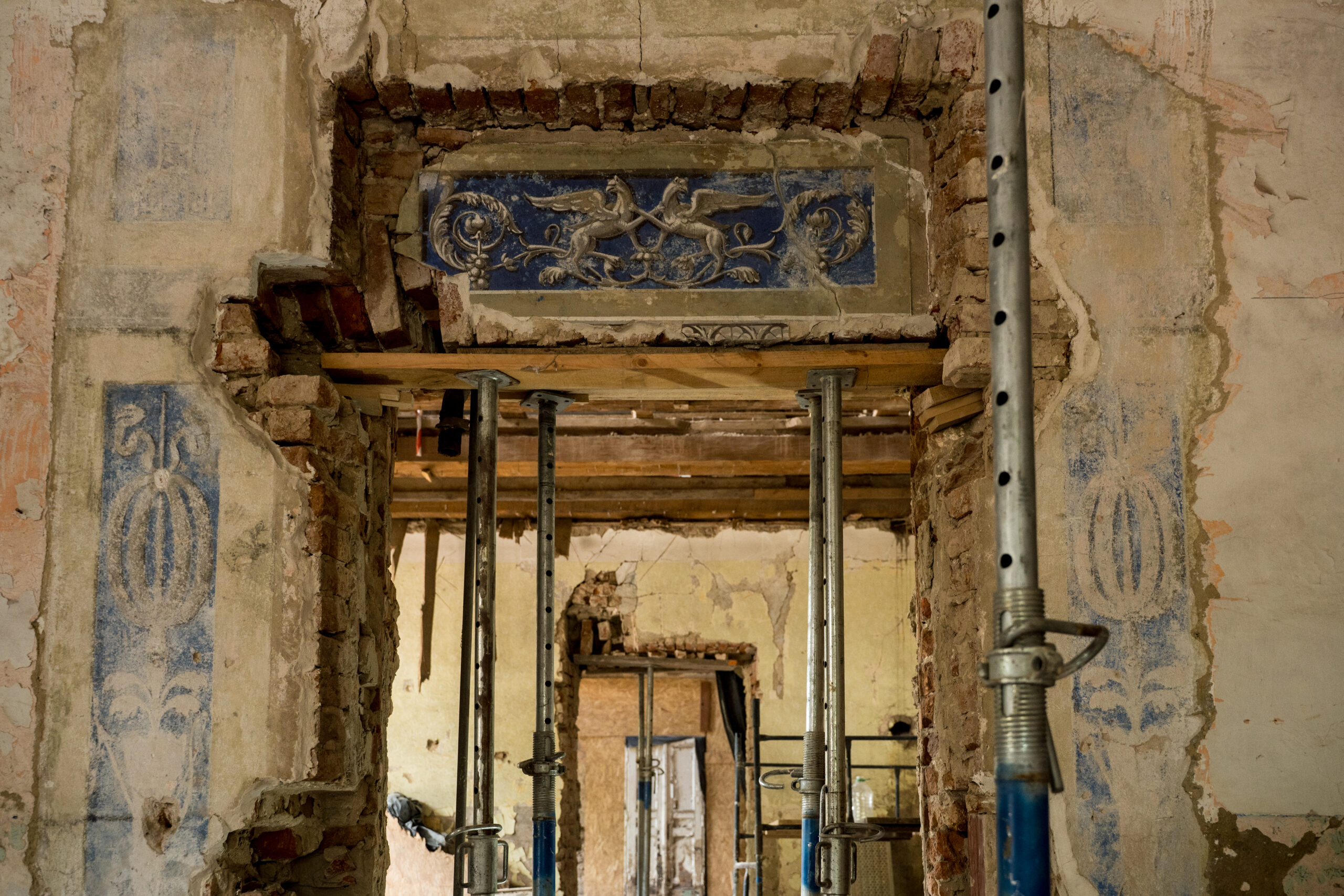

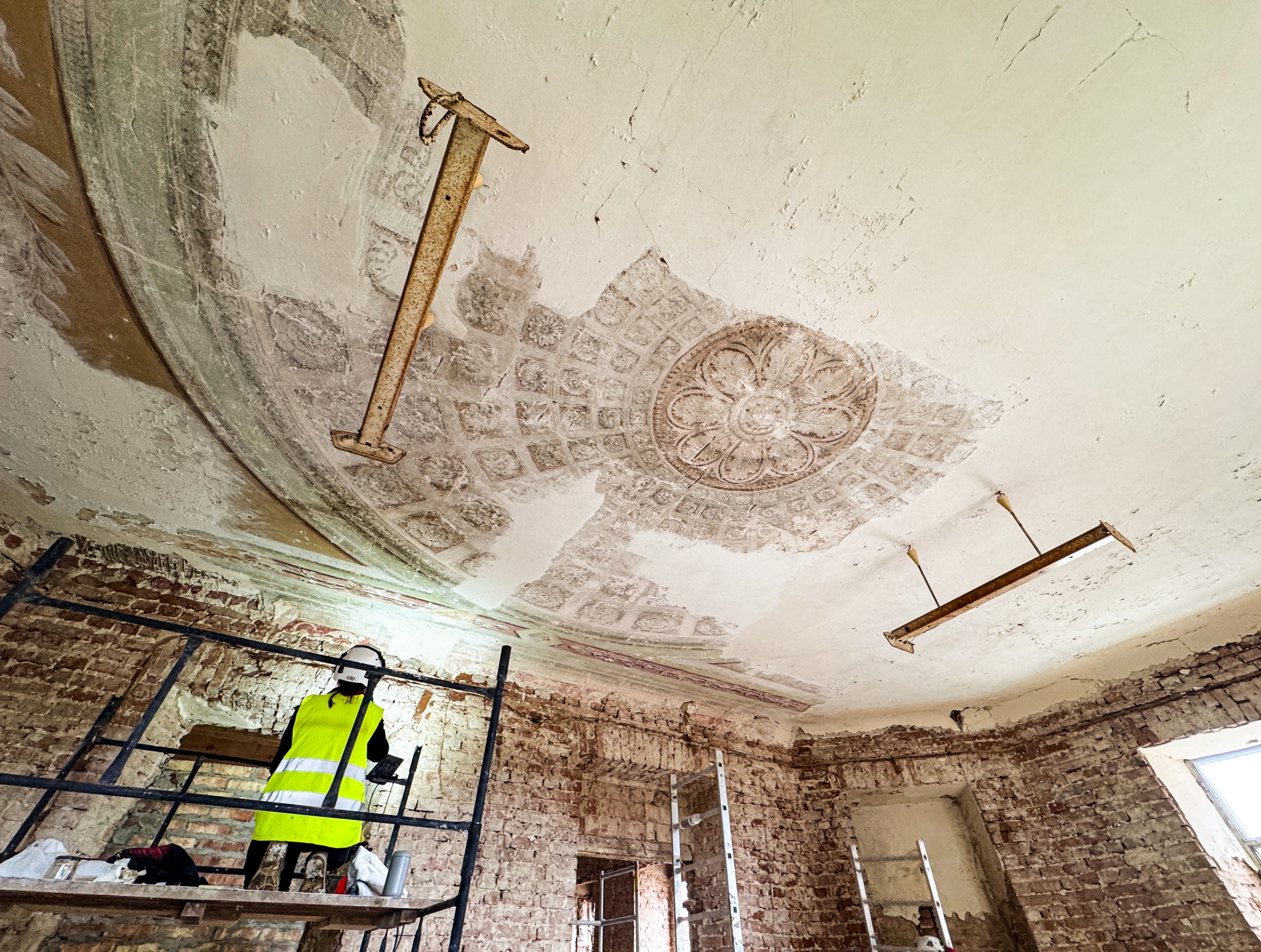

Pałac: rozbiórka i wymiana pokrycia dachowego w pałacu. Porządkowanie piwnic: skuwanie tynków, odkrywanie zasypanej części podziemia oraz wzmacnianie fundamentów. Rozbiórka kolejnych ścian działowych na piętrze. Odkrywki konserwatorskie w wybranych pomieszczeniach. Budowa ściany działowej między sienią a kredensem. Oficyna wschodnia: rozpoczęcie działań przy remoncie dachu. Oficyna zachodnia: prace przy ozdobnym zwieńczeniu…Read More

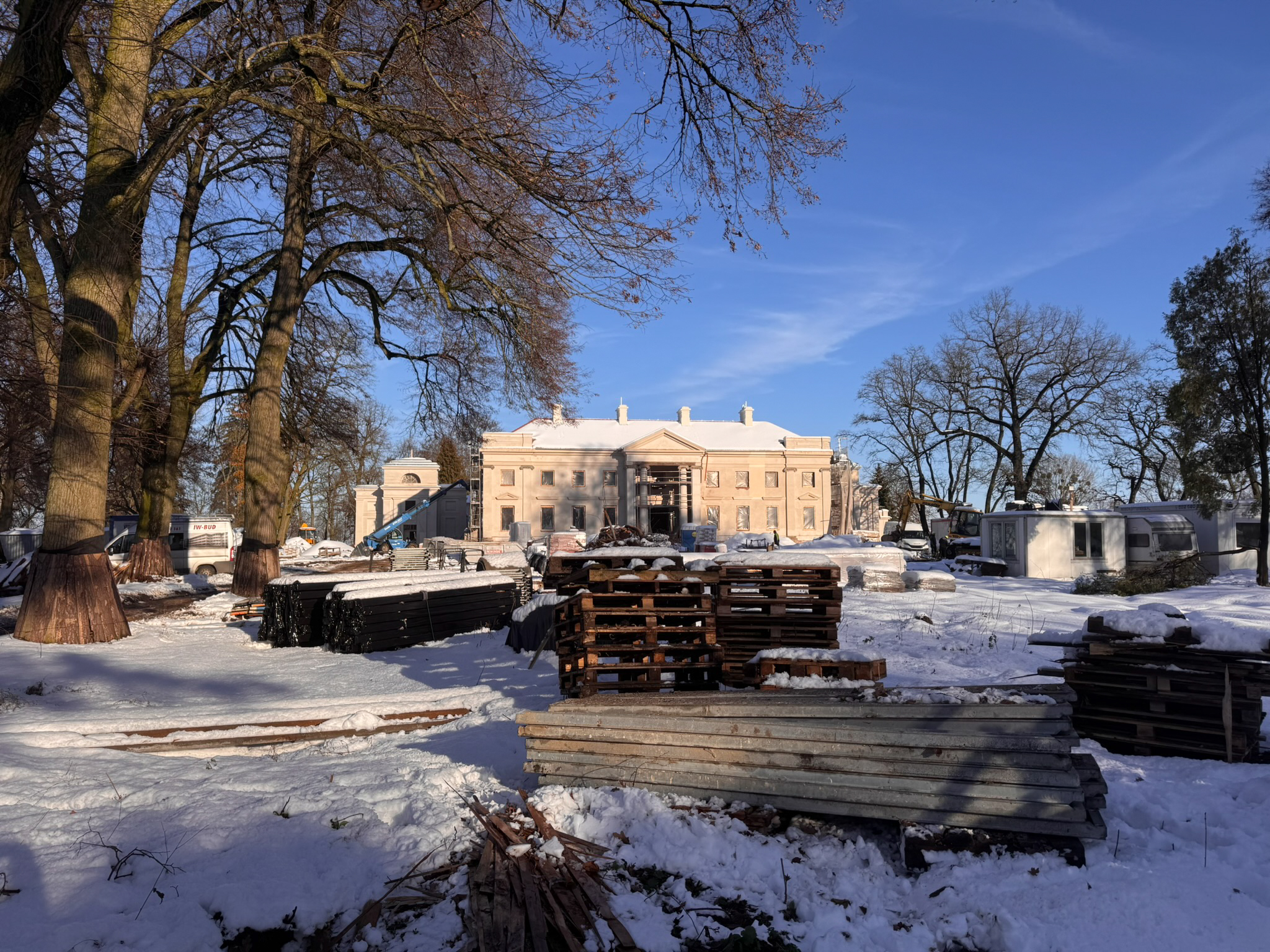

Styczeń 2025

Rozpoczęcie prac budowlano-konserwatorskich: przygotowanie placu budowy i zabezpieczanie obiektów. Porządkowanie przestrzeni w pałacu i oficynie zachodniej. Rozbiórka ścian działowych i wyposażenia wnętrz z czasów po 1940 r. Odkrywanie stropów w pałacu. Wymiana pokrycia dachowego w oficynie zachodniej.

2024
Grudzień 2024

Podpisanie umowy z Głównym Wykonawcą remontu budowlano-konserwatorskiego zespołu pałacowego w Nawrze – Firmą Budowlaną DOLMAR; Przekazanie placu budowy.

Wrzesień 2024

Podpisanie umowy na dofinansowanie prac remontowo-budowlanych w Nawrze z programu regionalnego Funduszy Europejskich dla Kujaw i Pomorza 2021-2027. Kwota dofinansowania: 37 482 391, 74 zł. fot. Andrzej Goiński dla UMWKP

Marzec 2024

Ogłoszenie przetargu na wybór Głównego Wykonawcy robót budowlanych dla całej inwestycji infrastrukturalnej.

Marzec 2024

Przekazanie kluczy do nowych mieszkań komunalnych, wybudowanych w Nawrze dla lokatorów obecnie zamieszkujących pałacową oficynę i dom ogrodnika na terenie założenia pałacowo-parkowego.

2023
Listopad 2023

Rozpoczęcie działań związanych ze złożeniem wniosku o dofinansowanie i pozyskanie środków finansowych na kolejny etap rewitalizacji założenia i utworzenia Muzeum Ziemiaństwa im. Rodziny Sczanieckich.
